(一)明框玻璃幕墻的安裝方法
明框玻璃幕墻的玻璃鑲嵌在鋁框內,成為四邊有鋁框的幕墻構件,幕墻構件鑲嵌在橫梁上,形成橫梁立柱外露,鋁框分格明顯的立面。 明框玻璃幕墻是最傳統的形式,應用最廣泛,工作性能可靠。明框幕墻在現代建筑中使用廣泛,下面一起學習下其安裝方法吧。
一:基層測量放線
(一)幕墻分格軸線的測量放線與主體結構的測量放線配合,對誤差進行控制、分配、消化,不使其積累。
(二)在風力不大于4級情況下,每天定時校核,以確保幕墻的垂直及立柱位置的正確。
(三)放線的順序:我司將于開工后派技術人員進場放線,及校核現場尺寸,確定邊角尺寸反饋給技術部及早設計邊角加工圖。按土建方提供的軸線,經我方復測后上、下放鋼線,為避免鋼線擺動,每兩層樓設一個固定支點,用經緯儀校核其準確性。幕墻支座的水平放線每4米設一個固定支點,用水平儀檢測其準確性,同樣按中心放線方法放出立柱的進出位線。每層樓的支座點焊后,由水平儀檢測,相鄰支座水平誤差應符合設計標準,支座的焊接應防止焊接時的受熱變形,其順序為上、下、左、右對稱焊接,并應檢查及校核焊縫質量。
二:明框玻璃幕墻圖紙分析
針對下頁明框玻璃幕墻水平剖面和豎直剖面,分析有如下幾方面要求:
(一)對于跨度較大的玻璃幕墻,通過結構計算,我們選擇了工字鋼作為豎向龍骨,選用方鋼通作為橫向龍骨,外保證外觀效果,鋼龍骨外外包鋁合金外蓋。
(二)鋁合金內框料通過機制螺栓固定在鋼龍骨上,內外框料通過螺栓連接形成空槽,再通過密封膠條將中空玻璃固定在其內。
(三)鋁合金外框自兩端插入鋁合金裝飾條,最后密封打膠處理。

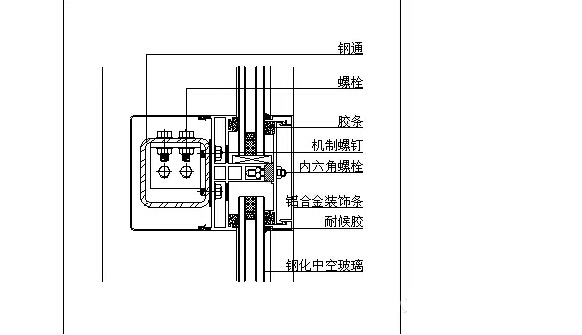

明框玻璃幕墻水平剖面

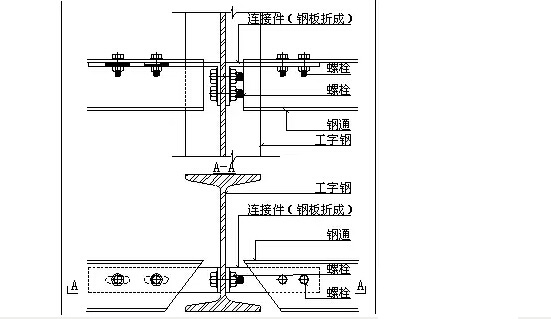

明框玻璃幕墻豎直剖面
(四)工程中鋁板幕墻部分采用鋁合金立柱,詳見下圖:

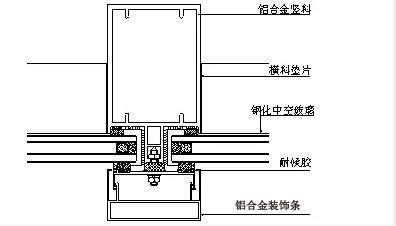

明框玻璃幕墻水平剖面(鋁合金龍骨)
1. 鋼支座及立柱安裝
(一)將立柱與鋼支座相連接,鋼支座再與埋件相焊接,并調整、固定。按立柱軸線及標高位將立柱標高偏差調整至不大于3mm,軸線前后偏差調整至不大于2mm,左右偏差調至不大于3mm。
(二)相鄰兩根立柱安裝標高偏差不大于3mm,同層立柱的最大標高偏差不大于5mm(平面玻璃幕墻),相鄰兩根立柱安裝標高偏差不大于2mm,同層立柱的最大標高偏差不大于2mm。
(三)立柱的安裝順序:幕墻立柱的安裝工作,是從結構的底部向上安裝,待支座的安裝校核完畢后就可進行。先對照施工圖檢查立柱的尺寸及加工孔位是否正確,然后將副件、鋼墊片、副支座安裝上立柱。立柱與支座接好后,先放螺栓,調整立柱的垂直度與水平度,然后上緊螺栓,相鄰的立柱水平交差不得大于+1mm,同層內最大水平差不大于2mm。
(四)立柱找平、調整:立柱的垂直度可用吊錘控制,平面度由兩根定位軸線之間所引的水平線控制。平板玻璃幕墻安裝誤差控制:標高:±3mm、前后:±2mm、右左:±3mm。該工程的立柱為每層樓一根,設兩個點,立柱為吊裝,上下立柱的連接用芯套,上下之間可自由伸縮。
(五)焊接、防腐處理(此工序可在立柱或橫梁安裝完后進行都可以)
(六)防銹處理方法:涂上含鋅防銹油漆。
(七)操作人員要求及操作過程中注意事項
1、工地進行的所有焊接,必須由專業焊接人員來進行。
2、焊機及焊接工具,盡量保管在干燥的地方,燒焊時,只把當天必須的數量要移至燒焊地點。
3、燒焊時,要確認身邊、腳手架,要特別注意是否會因火花的而造成燃燒其它物品,并用冷水潑濕后方可動火,一定要有看火員在旁看火,并要準備滅火筒。
4、將焊接材料的涂料、生銹、臟物等除掉。
5、工程中采用接火斗的方法防止火花落下。
(八)當立柱或橫梁安裝完后,經復測,符合垂直、水平標準之后,就可進行補焊。把所有支座、螺栓、墊片等按設計圖要求的焊縫高度和長度進行焊接。焊接時要特別注意防火,應在焊件下方加設接火斗,以免發生火災。當焊接好之后,請有關單位進行隱蔽驗收,符合要求之后,再刷兩遍防銹漆。
2.橫梁安裝
(一)將橫梁兩端的連接件與彈性橡膠墊安裝在立柱的預定位置,要求安裝牢固,接縫嚴密。
(二)相鄰兩根橫梁的水平標高偏差不大于1mm。
(三)同一層橫梁安裝應由下向上進行,當安裝完一層高度時,應進行檢查、調整、校正、固定,使其符合質量要求。
(四)調整好整幅幕墻的垂直度、水平度后,加固好支座,進行玻璃安裝。
(五)鋼橫龍骨安裝詳見下圖:

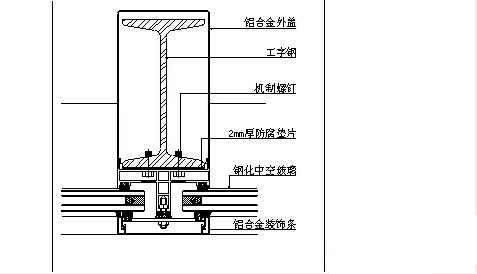

明框玻璃幕墻橫梁安裝
明框玻璃幕墻不僅應用量大,面廣、性能穩定可靠應用最早,還因為明框玻璃幕墻在形式脫胎于玻璃窗,易于被人們接受。施工簡單,形式傳統。山東泰信幕墻工程有限公司,15年專注玻璃幕墻設計、安裝施工。到目前為止,已成功服務1000多家大型企業,創建多個經典地標建筑,并榮獲多項榮譽。
